B14 Расчет показателей качества управления сроками проектов с выдачей рекомендаций по устранению недостатков

  1. Длинные проекты хорошо спланированы на ближайшие год – два, дальше – плохо. Обновление плана не выполняется, что приводит к негативным результатам.
  2. Сложно быстро оценить актуальность и корректность плана-графика.
  3. Сложно поддерживать актуальность планов-графиков проектов. Неактуальные графики приводят к реализации рисков и срыву сроков.
  1. Ведение плана - графика в срок является не единственным параметром для качественного контроля проекта, т.к. в компании имеется сложная методология управления проектами.
  2. Для полноты оценки качества управления сроками нужно проверять несколько показателей.
  3. Для повышения качества проектов рекомендуется добавить метрики в KPI сотрудников (схему мотивации).
  1. Сокращение трудозатрат на определение недостатков плана-графика проекта.
  2. Повышение качества планирования проектов за счет простого, быстрого, безошибочного определения проектов и РП с низким уровнем планирования.
  3. Повышение вероятности выполнения проектов в плановый срок и бюджет.
  4. Быстрая подготовка к проектному комитету в части оценки качества плана-графика.

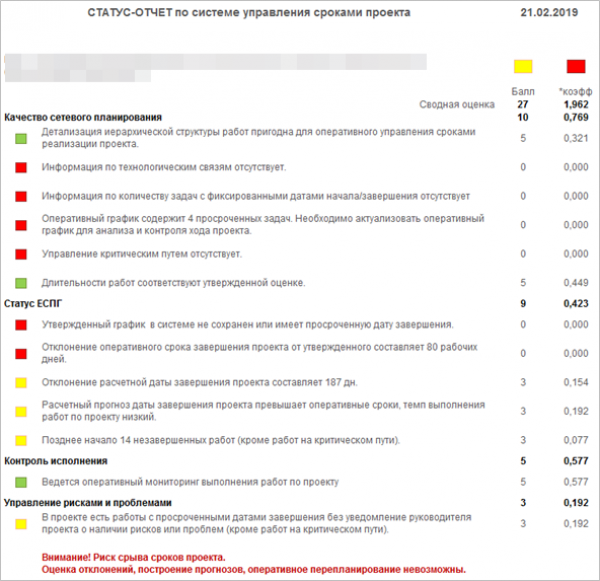

Автоматизированный расчет метрик (показателей) качества управления сроками проектов.

  1. Анализ и контроль качества электронной модели проекта по срокам, надежности планов по срокам реализации.
  2. Оперативное выявление и анализ проблемных проектов, снижения рисков срыва утвержденных сроков завершения.
  3. Повышение корпоративной культуры в сфере проектного управления.
  4. Создание единых подходов к мотивации участников проектов.
  • Настройки ИСУП
  • Контроль расписания
  • Может быть реализовано разными способами: Excel-отчет, триггеры, LINQ.
  • Вывод: в Excel-отчет, в виджет на карточке проекта, в дискуссию.
