F05 Сохранение базового плана по стоимости проекта (бюджет проекта)

  1. Отсутствие базового плана по стоимости проекта.
  2. Нет возможности контролировать плановые и фактические расходы по проекту в сопоставлении с утвержденным бюджетом.
  3. Расходование денег на проекты превышает ожидания.
  1. Контроль стоимости выполнения проектов.
  1. Сохранение базового плана по стоимости.
  • настройки ИСУП: объекты, справочники, отчёты;
  • триггер.

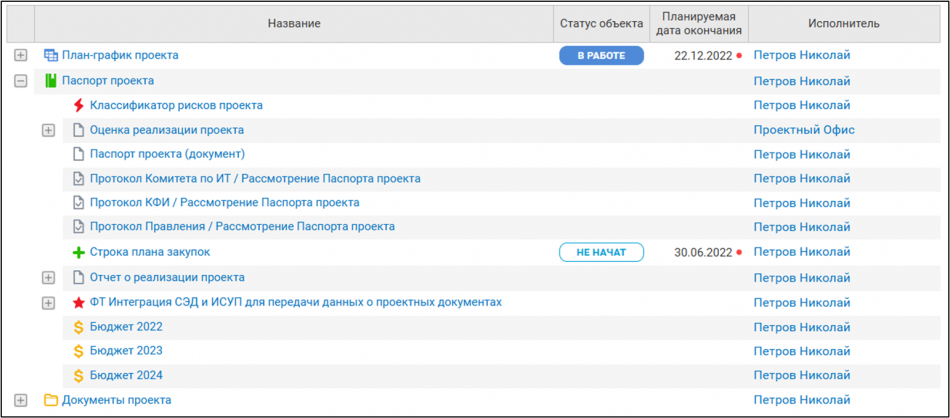

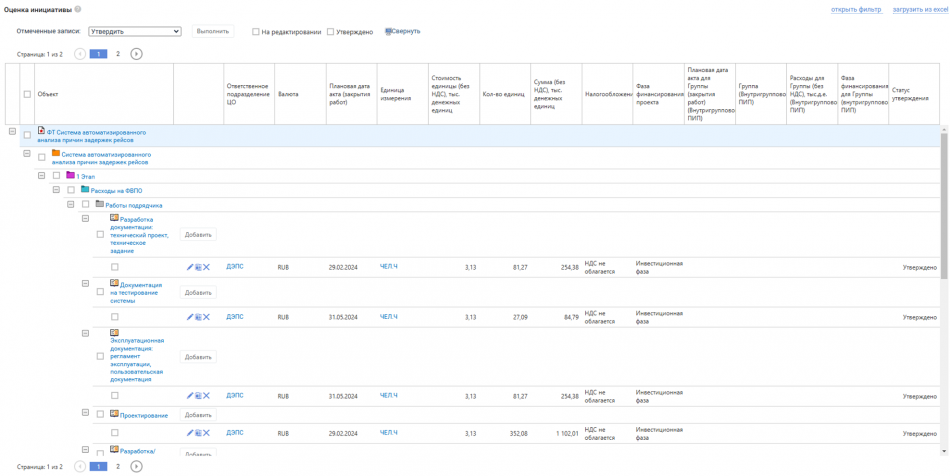

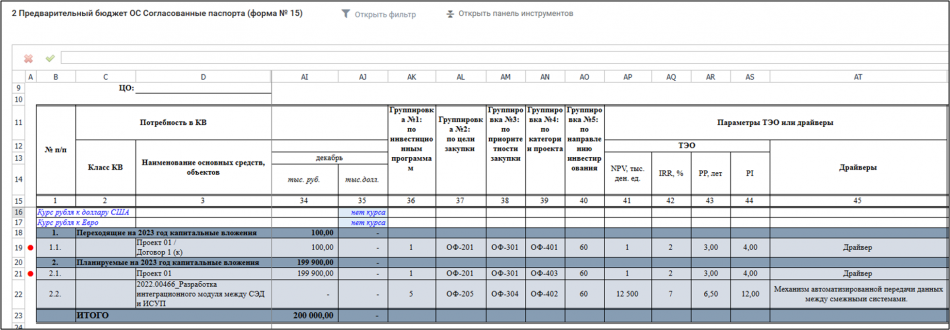

  • Определение бюджета

Шаг 1. Руководитель проекта формирует новую версию бюджета и отправляет ее на согласование (Формирование и отправка бюджета на согласование подробно описано в решении F04 Формирование и отправка на согласование бюджета проекта)
Шаг 2. Сохранение базового плана по стоимости проекта происходит после успешного согласования бюджета проекта

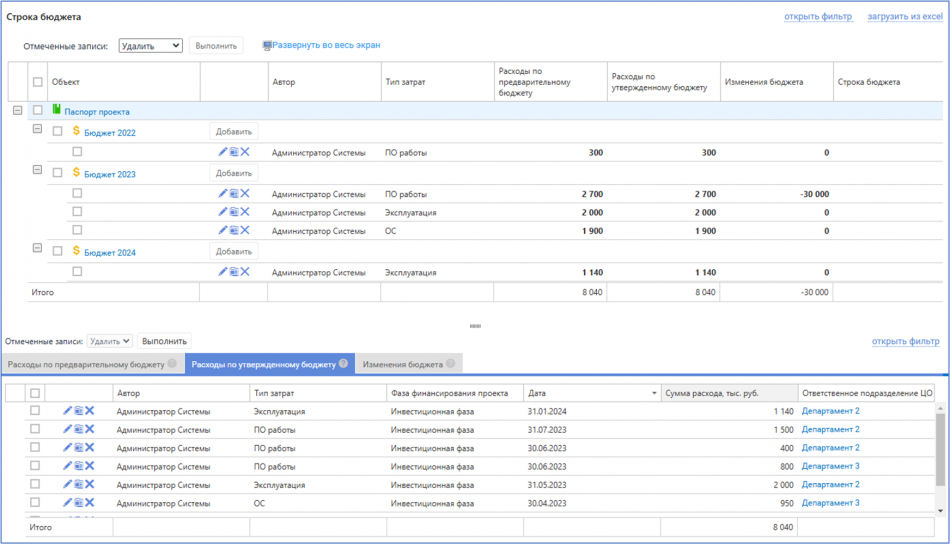

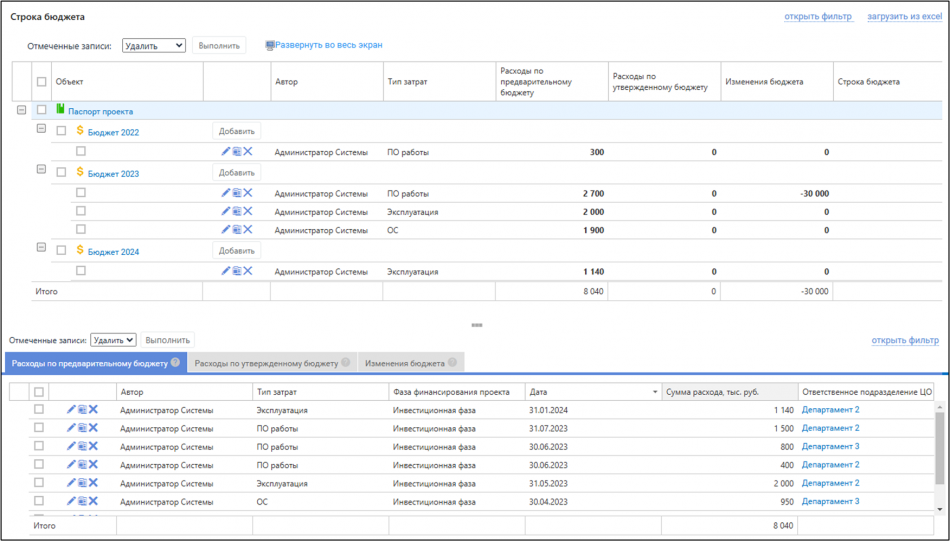

Триггер фиксирует ранее отправленный на согласование бюджет проекта как утвержденный и записывает его в специальный справочник - «Утвержденный бюджет».

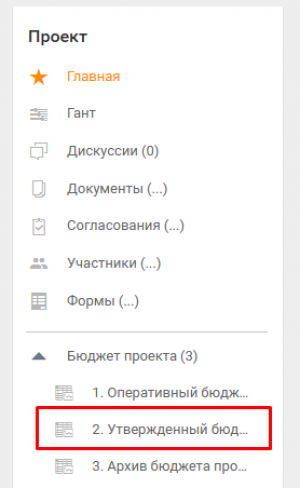

После сохранения базовой стоимости проекта просмотр утвержденного бюджета в консолидированном виде возможен через специально настроенный отчет «Утвержденный бюджет проекта».

Шаг 3. Дополнительно система сохраняет ранее утвержденный бюджет как версию (Сохранение версии бюджета подробно описано в решении F06 Версионность бюджета проекта).
