R03 Сохранение базового плана по трудозатратам

  1. Отсутствие прозрачного процесса формирования и согласования базового плана по трудозатратам проектов.
  2. Неуправляемое расходование трудовых ресурсов на работы проектов.
  3. В базовом варианте Система не фиксирует базовый план по трудозатратам в справочник.

Сокращение трудозатрат на формирование, согласование и фиксацию базовых планов по трудозатратам.

Фиксация базового плана по трудозатратам для возможности сравнения оперативного плана с базовым.

  • Настройки ИСУП;
  • Триггеры.

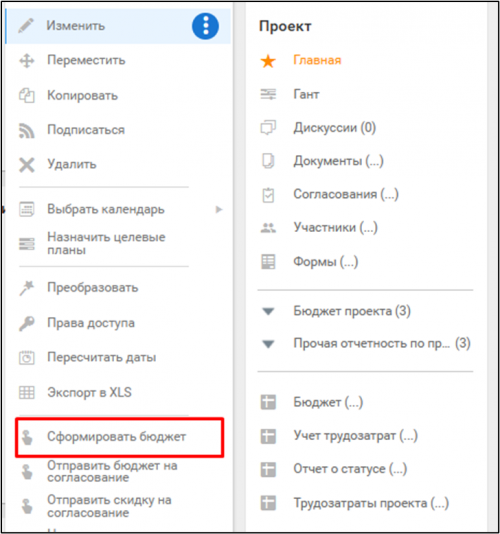

В Системе реализован процесс формирования и согласования базового плана по трудозатратам.

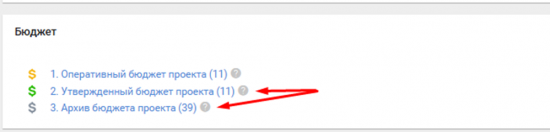

Автоматизированная запись базового плана по трудозатратам в справочник.

Ограничение: минимальный период для сохранения - неделя.

  • Управление ресурсами
  • Определение бюджета

Проектный офис/Руководитель проекта в д. Ганта или через согласование утверждает новый базовый план проекта.

Система производит фиксацию базового плана по трудозатратам в специально настроенный справочник с заполнением следующих полей: дата, ресурс, трудозатраты
В дальнейшем базовые трудозатраты можно сравнивать с оперативными трудозатратами на предмет отклонения и подсвечивать в д. Ганта, отчетности те задачи, у которых оперативные трудозатраты не совпадают с утвержденными.
