B22 Вывод прогнозной даты завершения работ проекта в пользовательский столбец в диаграмме Ганта

  1. Заинтересованные стороны проекта зачастую получают неактуальный прогноз выполнения ключевых работ и из графика проекта не видят, на каких работах прогнозируется срыв сроков и как это повлияет на выполнение проекта;
  2. Ответственный за внесение прогноза – руководитель проекта, который не успевает внести актуальный прогноз в связи с высокой загрузкой
  1. Независимый расчет: Система рассчитает актуальный прогноз выполнения и его отклонение от плана, а также на основании наличия фактических дат, длительности работ и текущей даты рассчитает реалистичные сроки выполнения проекта и его работ.
  2. Прозрачность планирования: Вы видите расхождение между оперативным планом и прогнозом и можете вовремя принять управленческое решение.
  3. Экономия времени: Больше не нужно вручную собирать прогнозы и сводить данные. Вся информация — перед глазами в вашей диаграмме Ганта. Где произойдут отклонения, там система подсветит.
  4. Фокус на работах с отклонением: Возможность отфильтровать в диаграмме Ганта те работы, по которым прогнозируется срыв сроков выполнения с помощью настроенного индикатора.
  5. Оперативное оповещение: Система может сформировать письмо об отклонениях через email-рассылку руководителю проектов и другим заинтересованным сторонам.

Удобство работы с диаграммой Ганта - проще получить информацию о прогнозной дате.

  • Настройки ИСУП;
  • LINQ.
  • Автоматизация расчета даты прогноза выполнения работ;
  • Подсветка отклонения работ, в которых прогноз превышает оперативный план.

При расчете плана «Факт – прогноз» учитываются:

  1. плановые даты;
  2. длительности работ;
  3. зависимости (связи между проектами и работами);
  4. даты вышестоящих объектов;
  5. текущая дата.


По прогнозу вы увидите, как задача будет выполнена с учетом всех отклонений по срокам, которые происходят в проекте.
На скриншотах ниже можно увидеть, как информация о прогнозной дате завершения выводиться в диаграмме Ганта.

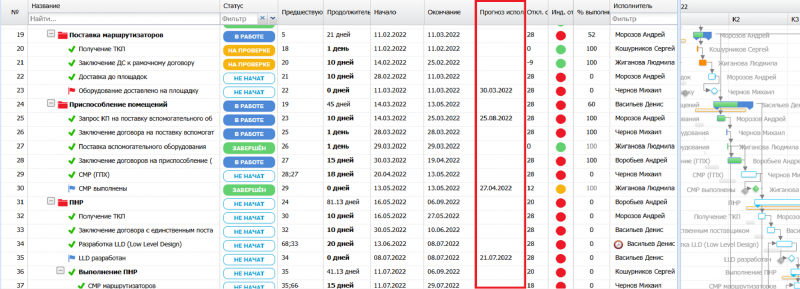

Вывод прогнозной даты и расчет отклонений возможен как по ключевым работам проекта:

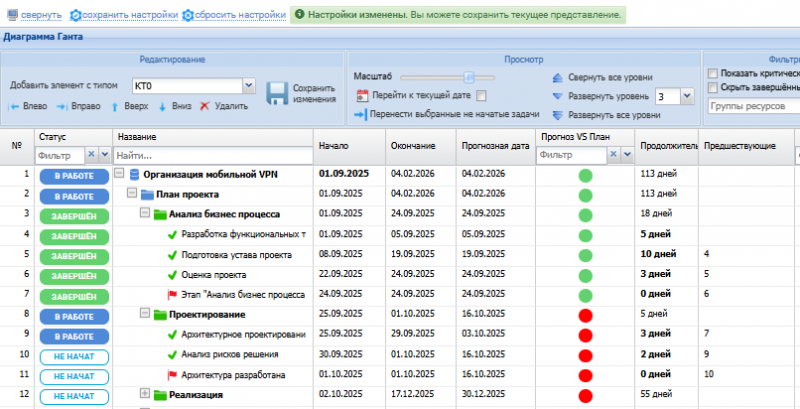

так и по всем работам проекта в целом:

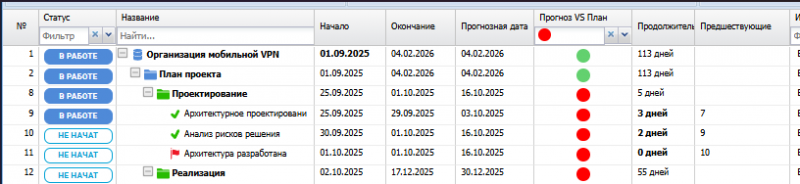

Для более удобной работы с графиком в д. Ганта выводится отдельный столбец с индикатором отклонения. Если он горит красным, то между прогнозной датой завершения и плановой есть отклонение. Зеленый цвет горит в случае, если такого отклонения нет
