B13 Блокировка плана-графика от изменений пользователями, имеющими к нему доступ

  1. Сотрудники рабочей группы проекта для планирования проекта имеют права на редактирование плана-графика. Согласование плана-графика на несколько тыс. строк идет от 2 до 4 недель, права на редактирование у рабочей группы сохраняются и концептуально они могут менять этот план-график в Системе, пока идет согласование.
  2. Поддержание графика в неизменном состоянии во время его согласования требует от проектного офиса значительных временных затрат
  3. Завершенный проект доступен для редактирования командой до тех пор, пока он не будет перемещён в раздел «Архив проектов».
  1. Сокращение времени ПРОФ на контроль проектов.
  2. Получение ресурса на обучение / проработку новых методологических фич для компании.

Автоматизировать установку запрета на изменение плана-графика проекта по нажатию кнопки в карточке проекта.

  • Настройки ИСУП
  • Триггеры

Разработка расписания

Кейс: запретить любые изменения в план-графике проекта в следующих случаях:

  1. согласование/пересогласования базового план-графика проекта;
  2. согласование запроса на изменение параметров проекта;
  3. закрытия доступа к проекту после его завершения.

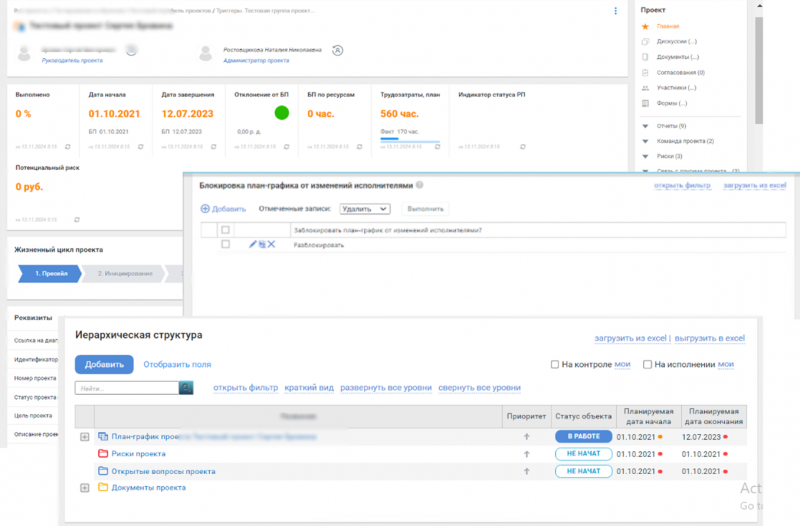

1) Сотрудник проектного офиса на период, когда необходимо заблокировать доступ к редактированию графика проекта со стороны команды (руководителю проекта, куратору, исполнителям/руководителям по задачам) в специально-созданном справочнике карточки проекта создает запись и в реквизите «Заблокировать план-график от изменений исполнителями?» выбирает значение «Заблокировать».

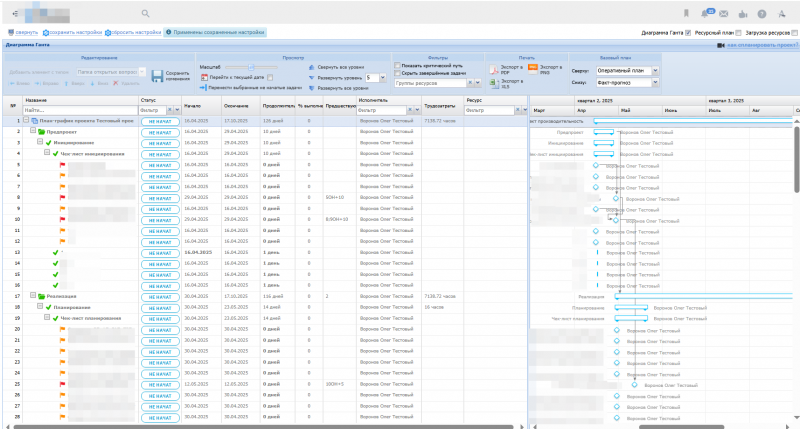

2) Система (триггер) забирает права доступа у пользователей (ограничиваются следующие действия: изменения реквизитов, статусов, дат объектов, списание фактических трудозатрат, создание новых задач и т.д.). Карточка проекта, график доступны только для просмотра.
