B21 Автоматизированная актуализация плана-графика проекта на основе фактических данных о выполнении работ проекта

  1. Срыв сроков выполнения проектов при отсутствии актуальных оперативных планов проектов.
  2. Отсутствие времени у РП на управление планом проекта.

Сокращение затрат времени РП на актуализацию оперативных планов проектов, т.к. Система самостоятельно актуализует график в зависимости от имеющихся фактических дат.

  1. Своевременная актуализация плана-графика проекта сразу после ввода фактических данных о выполнении работ проекта.
  2. Снижение загрузки РП.
  • Настройки ИСУП
  • Триггеры
  • Разработка расписания

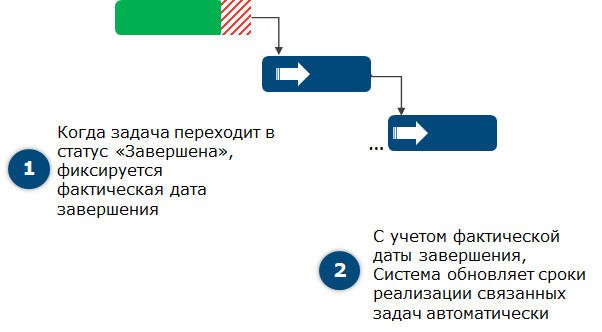

  1. При появлении у объекта фактической даты начала плановая дата окончания пересчитывается: фактическая дата начала + плановая длительность, после чего связь удаляется
  2. При появлении у объекта фактической даты окончания плановая дата окончания приравнивается к фактической, при наличии связи с предшественником данная связь удаляется
  3. График проекта перестраивается согласно связям, установленных в задачах-последователях (функция планировщика д. Ганта)
  4. График проекта не будет перестраиваться автоматически, если исполнители не будут работать со своими активностями (переводить в работу, отправлять на проверку)

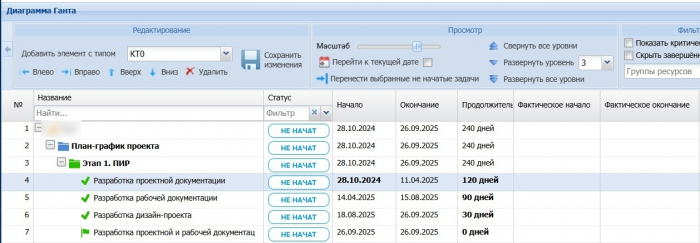

1) Пользователь еще не взял задачи в работу, нет фактической даты начала

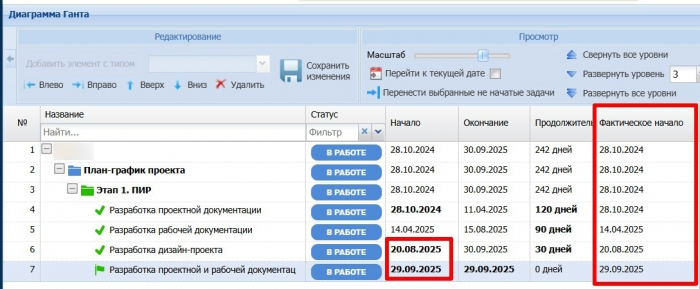

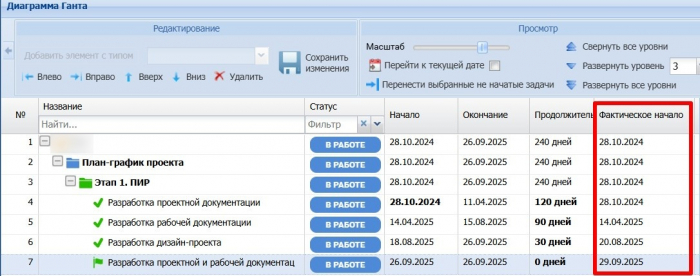

2) Пользователь взял задачи в работу, есть фактическая дата начала


3) Плановая дата начала приняла значения фактической даты начала


Если Вам интересно подробнее узнать о возможностях платформы и решений на базе ADVANTA,
то Вы можете связаться с нами:
